現在6物件が動いているなかで4物件が現場
残り2物件が実施設計と基本設計に入るため
今週以降のスケジュールを作成し、スタッフを含め全員で確認を行いました。

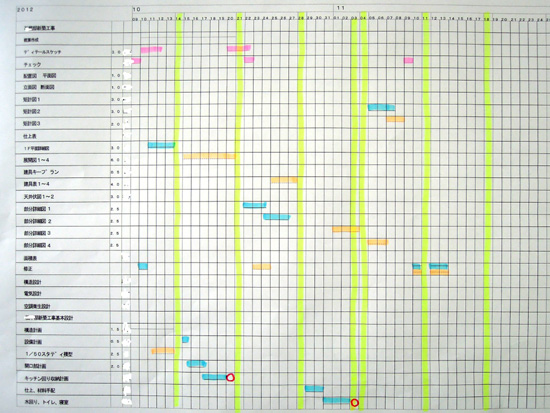

実施設計については、必要な図面を列記しその横にそれを作成できる日数を記載
たとえば、矩形図は3日、平面詳細図も3日、展開図は1.5日など

基本設計は、2週間に1度のペースで施主との打ち合わせを行うため、
その打ち合わせに必要な図面の準備や模型の作成など
3人の予定を空いているスペースに入れ込むことで全体の調整を行うことができます。

設計スケジュールを組むやり方はスタッフにとっても先の目標が明確に見え
現在、自分が行っていることが全体のなかのどういうことかも判断でき
モチベーションが上がるとともに教育的にもいいと思っています。
